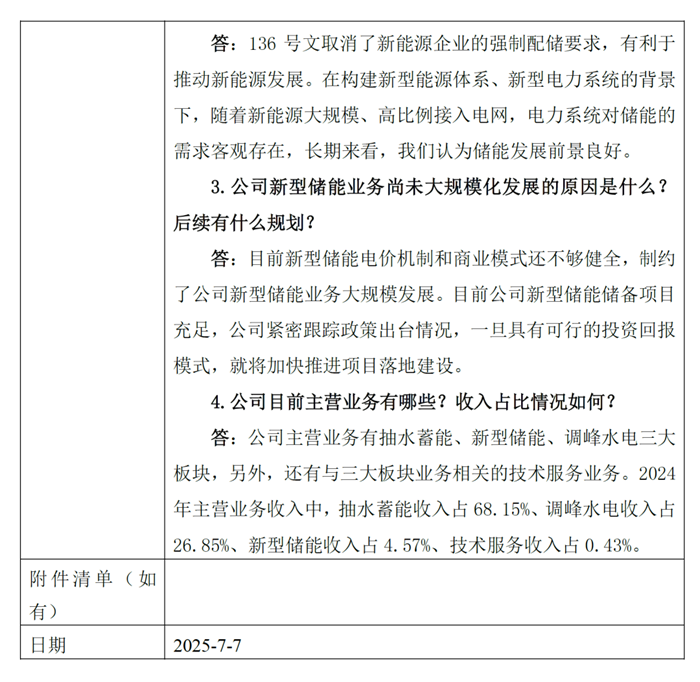

储能中国网获悉,近日,南方电网储能股份有限公司发布了投资者关系活动记录表。其中就投资者针对公司新型储能业务尚未大规模化发展的原因是什么?后续有什么规划?的相关问题时,南网储能回答表示: 目前新型储能电价机制和商业模式还不够健全,制约了公司新型储能业务大规模发展。目前公司新型储能储备项充足,公司紧密跟踪政策出台情况,一旦具有可行的投资回报模式,就将加快推进项目落地建设。 公司主营业务有抽水蓄能、新型储能、调峰水电三大板块,另外,还有与三大板块业务相关的技术服务业务。2024年主营业务收入中,抽水蓄能收入占 68.15%、调峰水电收入占26.85%、新型储能收入占4.57%、技术服务收入占0.43%。 公司目前在建抽蓄项目9座,装机容量1080万千瓦,根据建设计划,其中南宁、梅州(二期)2个项目预计2025年底前全面投产发电;肇庆浪江和惠州中洞2 个项目预计2026年底前首台机组投产发电、2027年上半年全部机组投产发电;茂名电白项目预计2027 年底前首台机组投产发电、2028年上半年全部机组投产发电;桂林灌阳项目预计2028年底前首台机组投产发电、2029年上半年全部机组投产发电;贵港、钦州和玉林3个项目预计2029年底前全部机组投产发电。公司目前规划的抽蓄项目装机容量突破1000万千瓦。 原文如下: |
