配储900MW/2.3GWh!山西发布2026年第一批风光基地项目清单

2026-02-26 10:43:41 来源:风芒能源

关键词:

新能源储能

  储能中国网获悉,近日,山西省能源局发布关于下达山西省2026年第一批大型风光基地项目建设计划的通知。经申报、评审,本批次下达建设计划共8个项目、总规模600万千瓦。根据项目清单,4个项目按比例配置储能设施,配储总规模900MW/2300MWh。

  配储项目具体如下,

  晋控天镇500MW光储一体化基地项目,配储规模500MW/1500MWh,储比例达到了100%,3h,配储比例最大;

  岚县能源转型暨生态治理风光文旅中广核500MW风光储一体化示范基地,配储200MW/400MWh,配储比例40%,2h;

  国电电力大同湖东新能源基地项目、岚县500MW风光储一体化基地项目,则按10%,2h进行储能配置,分别配置储能150MW/300MWh、50MW/100MWh。

  文件要求,各市能源局要将基地建设作为深化能源革命综合改革试点的核心抓手,严格按照基地项目实施方案,加强组织领导,健全工作机制,强化与自然资源、生态环境、水利、林草等相关部门工作衔接,指导项目单位加快办理开工所需的各项手续,及时协调解决项目推进中存在的堵点难点问题,推动项目建成投产。

  各市能源局要会同有关部门指导项目单位开展全域土地整理,推动土地资源“肥瘦搭配”,最大化提升节约、集约、高效利用水平,避免碎片化、低效化开发,确保“地尽其用”。

  电网企业要主动、超前开展基地项目送出工程规划论证,强化网源协同,确保送出工程与电源项目同步规划、同步建设、同步投运;要主动对接项目单位,优化接入系统审批流程,提升并网服务效率,切实保障项目及时并网、安全稳定运行。

  文件提出,各市能源局要按照《山西省2026年大型风光基地实施方案》(晋能源新能源发〔2026】14号的要求,优化项目选址,做实做细项目前期工作,提升项目成熟度,继续申报一批基地项目,优先实施风电与光伏一体化开发,发挥风电与光伏发电的互补特性。各市能源局于3月27日前将申报有关文件资料报送。

  文件强调,列入建设计划的项目,在建设期和全容量并网后5年内不得擅自转让。

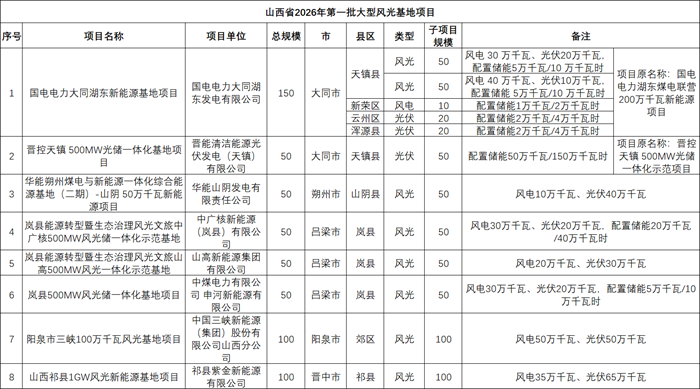

  详细项目清单如下:

储能中国网版权及免责声明:

1)储能中国网转载其他网站内容文字或图片,出于传递更多行业信息而非盈利之目的,同时本网站并不代表赞成其观点或证实其描述,内容仅供参考。版权归原网站、作者所有,若有侵权,请联系我们删除。

2)凡注明“来源-储能中国网” 的内容属储能中国网原创,转载需授权,转载应并注明“来源:储能中国网”。

关于我们 | 联系我们 | 宣传合作 | 人才招聘

本网站部分内容均由编辑从互联网收集整理,如果您发现不合适的内容,请联系我们进行处理,谢谢合作!

版权所有:储能中国网 备案信息:京ICP备2022014822号-1 投稿邮箱:cnnes2022@163.com

Copyright ©2010-2022

京公网安备 11010502049734号

Baidu
map
